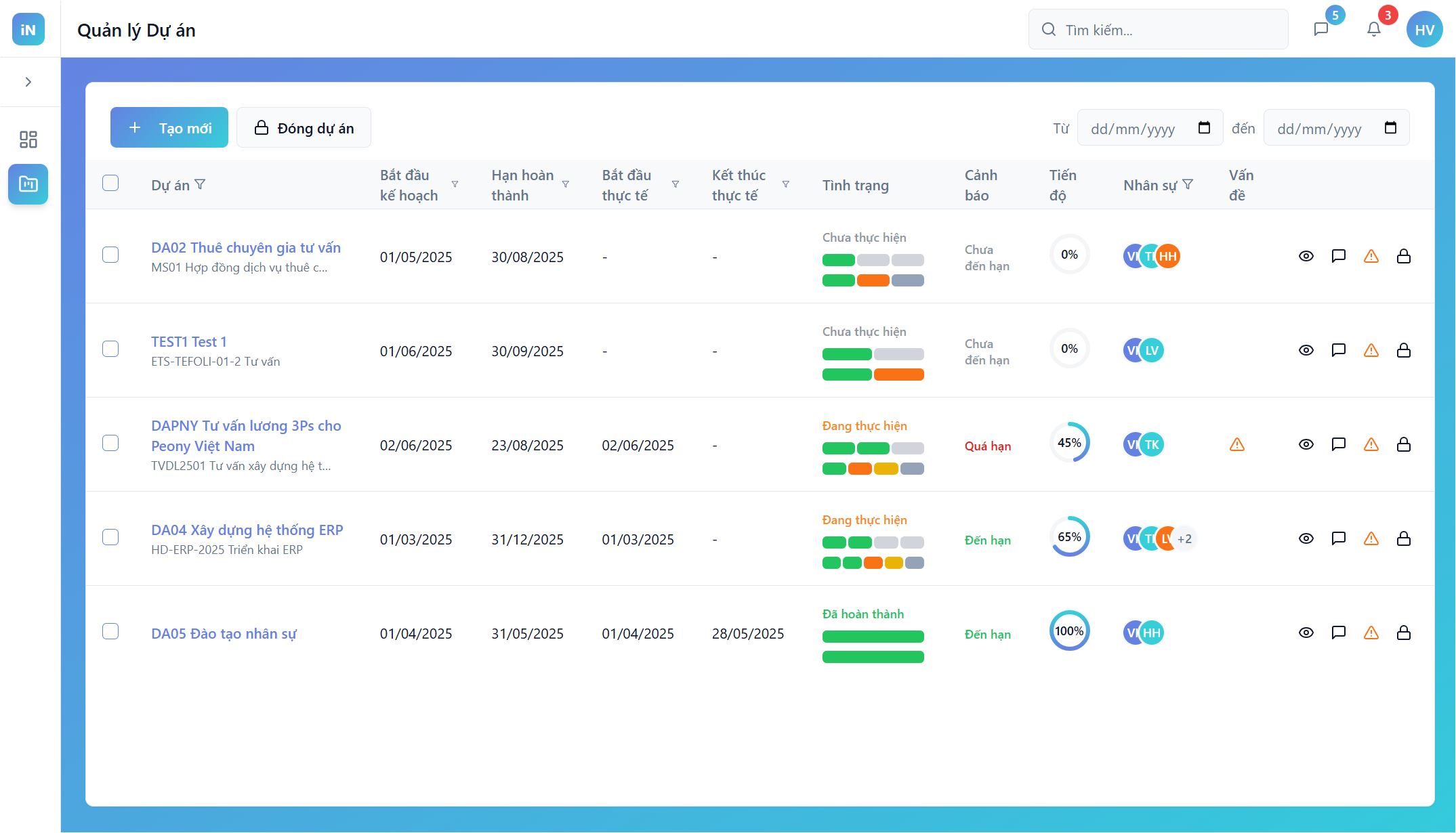

Việc mua một phần mềm quản lý dự án tốt chỉ là 30% chặng đường; 70% còn lại quyết định sự thành bại nằm ở lộ trình triển khai. Nhiều doanh nghiệp thất bại không phải do công cụ kém, mà do thiếu một kế hoạch chuyển đổi bài bản. Trong bài viết này, chúng ta sẽ phân tích lộ trình triển khai phần mềm quản lý dự án iNexx – một giải pháp giúp tối ưu hóa hiệu suất làm việc của đội ngũ. Đây là kinh nghiệm đúc rút từ quá trình triển khai dự án của một khách hàng của iNexx.
1. Giai đoạn chuẩn bị triển khai phần mềm: Khảo sát và Xác định mục tiêu
Trước khi cài đặt bất kỳ tính năng nào, doanh nghiệp cần hiểu rõ mình đang đứng ở đâu.
-
Khảo sát quy trình hiện tại: iNexx sẽ được áp dụng cho phòng ban nào? Quy trình làm việc hiện tại là Agile, Waterfall hay Hybrid?
-
Xác định mục tiêu (KPIs): Ví dụ: Giảm 20% thời gian họp báo cáo, tăng tỷ lệ hoàn thành dự án đúng hạn thêm 15%.
-
Thành lập đội dự án triển khai (Task Force): Bao gồm đại diện lãnh đạo (Sponsor), quản lý dự án và các “Key Users” (những người am hiểu nghiệp vụ nhất).

2. Thiết lập hệ thống và Phân quyền trong triển khai phần mềm
Một trong những điểm mạnh của iNexx là khả năng tùy biến cao. Giai đoạn này tập trung vào việc “số hóa” cấu trúc doanh nghiệp vào phần mềm.
Phân quyền người dùng (Permissions)
Đây là bước cực kỳ quan trọng để đảm bảo bảo mật thông tin và đúng vai trò trách nhiệm:
-
Administrator: Toàn quyền hệ thống.
-
Project Manager (PM): Có quyền tạo dự án, phê duyệt ngân sách, phân bổ nguồn lực.
-
Member: Thực hiện công việc, cập nhật tiến độ, gửi báo cáo.
-
Viewer/Client: Chỉ có quyền xem tiến độ mà không được chỉnh sửa dữ liệu.
Cấu hình quy trình làm việc (Workflow)
Thiết lập các trạng thái công việc trên iNexx như: To-do -> In Progress -> Review -> Done để phản ánh đúng thực tế vận hành.
Chiến lược chuyển đổi dữ liệu trong triển khai phần mềm
Chuyển đổi dữ liệu từ Excel hoặc các phần mềm cũ sang iNexx cần sự cẩn trọng để tránh sai sót hoặc mất mát thông tin.
-
Làm sạch dữ liệu (Data Cleaning): Loại bỏ các dự án cũ đã kết thúc, chuẩn hóa định dạng tên nhân viên, mã dự án.
-
Import dữ liệu mẫu: Thử nghiệm nhập một lượng nhỏ dữ liệu để kiểm tra tính tương thích.
-
Chuyển đổi chính thức: Sử dụng các công cụ import tự động của iNexx để đưa danh sách đầu việc, mốc thời gian (milestones) và tài liệu liên quan lên hệ thống.
Đào tạo và Thúc đẩy thay đổi – nhân tố quan trọng trong triển khai phần mềm
“Con người” luôn là rào cản lớn nhất khi triển khai công nghệ mới. iNexx chỉ hiệu quả khi mọi thành viên đều sử dụng nó mỗi ngày.
Chiến thuật thúc đẩy thay đổi:
-
Đào tạo phân lớp: Không đào tạo dàn trải. PM cần học về quản lý tổng thể, nhân viên chỉ cần học cách cập nhật task.
-
Truyền thông nội bộ: Nhấn mạnh vào lợi ích của nhân viên (Ví dụ: iNexx giúp giảm bớt việc viết báo cáo thủ công cuối tuần).
-
Xây dựng đội ngũ “Champion”: Chọn ra những cá nhân thích nghi nhanh để hỗ trợ các đồng nghiệp khác.
- Sử dụng một số kỹ thuật “ép buộc” mềm. Ví dụ, công bố từ ngày 1/1/2026, tiền lương sẽ được thanh toán dựa trên kết quả chấm công từ dự án. Việc này buộc các nhân sự tham gia dự án phải tìm tòi sử dụng phần mềm và chấm công của bản thân. Quản lý dự án phải chốt được số liệu chấm công của dự án trên phần mềm.
Lưu ý: Sự ủng hộ quyết liệt từ ban lãnh đạo (Top-down) là yếu tố tiên quyết để phá bỏ thói quen làm việc cũ.
Triển khai thí điểm (Pilot) và Vận hành chính thức
Đừng vội vàng áp dụng cho toàn công ty ngay lập tức.
-
Chạy Pilot: Chọn 1 hoặc 2 dự án tiêu biểu để triển khai trên iNexx trong vòng 2-4 tuần.
-
Đánh giá & Điều chỉnh: Thu thập phản hồi từ người dùng để điều chỉnh cấu hình hoặc quy trình nếu cần.
-
Go-live: Triển khai diện rộng trên toàn bộ các phòng ban.
Theo dõi, Tối ưu và Tổng kết
Lộ trình triển khai không kết thúc sau ngày Go-live.
-
Hỗ trợ kỹ thuật: Luôn có đội ngũ hỗ trợ (hoặc từ nhà cung cấp iNexx) để xử lý các vấn đề phát sinh.
-
Đo lường hiệu quả: Đối chiếu với các KPIs ban đầu để thấy rõ sự thay đổi.
-
Cải tiến liên tục: Cập nhật các tính năng mới của iNexx để tối ưu hóa quy trình hơn nữa.
Kết luận
Triển khai phần mềm quản lý dự án iNexx thành công không chỉ là câu chuyện kỹ thuật, mà là sự kết hợp giữa Quy trình – Công nghệ – Con người. Một lộ trình rõ ràng sẽ giúp doanh nghiệp tiết kiệm chi phí, thời gian và quan trọng nhất là tạo ra một môi trường làm việc minh bạch, hiệu quả.
